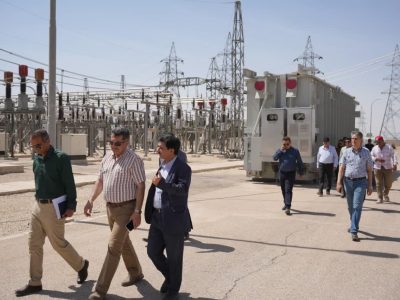

به گزارش آنام فارس،در جریان بازدید میدانی مدیرعامل شرکت برق منطقهای فارس و بوشهر از شبکههای انتقال و فوقتوزیع منطقه داراب، آخرین وضعیت سه پروژه کلان برقرسانی در این منطقه بررسی و جزئیات پیشرفت آنها تشریح شد.
فرشاد فرامرزی، معاون طرح و توسعه شرکت برق منطقهای فارس و بوشهر، با تأکید بر اهمیت این طرحها در تثبیت و پایداری شبکه برق جنوب استان فارس اظهار داشت: پیشبرد پروژههای زیرساختی در شرایط دشوار جنگی و گرمای بیسابقه تابستان، با اتکا به تخصص، تعهد و تلاش جهادی کارکنان صنعت برق انجام شده است.
وی، در تشریح جزئیات طرحهای توسعهای، خبر از تحقق وعدههای زیرساختی در منطقه زریندشت داد و افزود: «پروژه ضربتی احداث پست موقت ۶۶/۲۰ کیلوولت زریندشت با ظرفیت ۴۰ مگاولت آمپر و اعتباری بالغ بر ۴۵۰ میلیارد تومان، هماکنون در مرحله تست نهایی قرار دارد. این ایستگاه با تلاش شبانهروزی تیمهای فنی تا پایان مردادماه برقدار شده و پایداری شبکه در این شهرستان را بهطور چشمگیری ارتقا خواهد داد.»
معاون طرح و توسعه شرکت برق فارس در ادامه با اشاره به اهمیت شریان ارتباطی این ایستگاه، پیرامون پروژه احداث خط ۶۶ کیلوولت داراب – زریندشت تصریح کرد: «این خط انتقال ۲۵ کیلومتری با سرمایهگذاری ۳۲۴ میلیارد تومان در دست اجراست. عملیات نصب دکلها و سیمکشی با بالاترین سرعت ممکن در حال انجام است و این طرح نیز همگام با پست زریندشت، تا پایان مردادماه آماده بهرهبرداری خواهد بود. اجرای این پروژه با تکیه بر توانمندیهای داخلی، گامی مؤثر در راستای تثبیت شبکه فوقتوزیع منطقه است.»
فرامرزی در بخش دیگری از گزارش خود به پروژه کلان احداث پست ۴۰۰ کیلوولت داراب اشاره کرد. وی با تأکید بر اهمیت این پروژه در تحول زیرساختهای انرژی منطقه گفت: این پست با ظرفیت ۴۰۰ مگاولت آمپر (۲۰۰*۲) و سرمایهگذاری ۱۰ هزار میلیارد تومانی در حال اجراست. طبق جدول زمانبندی، فاز نخست این پروژه شامل عملیات دیوارکشی و زیرساختهای اولیه تا دهه فجر امسال تکمیل میشود.
در پایان، از حمایتهای مدیریتی، همافزایی معاونتهای مالی، پشتیبانی و بهرهبرداری، و همچنین تلاشهای شبانهروزی تمامی مهندسان، تکنسینها و عوامل اجرایی پروژههای مذکور که در خط مقدم توسعه زیرساختهای حیاتی شبکه برق کشور ایستادگی میکنند، قدردانی شد.
انتهای پیام /
